Армопояс 2-го этажа для стен из газоблока

Выставил 10-ти см блок по всему периметру дома.

Далее я решил пилить10-ти см блоки вдоль чтобы блок был шириной 18,5 см.

Наносим слой клея сразу для 3-х блоков. Вообще я часто использую принцип оптовых операции когда я монтирую что-нибудь. То есть взяли инструмент нужно этим инструментом выполнить как можно больше операции для которых этот инструмент предназначен. Если взял пилу, то напили много много блоков. Взял мастерок - нанеси раствор в достаточном количестве и сразу установили 10 блоков. Если каждый раз делать типа - отпилил взял, донес, нанес, сделал, опять отпилил это очень долго получается.

Очень удобно в данном случае делать по три блока. Скорость большая потому что для этой операции не нужен уровень. Блоки легкие. В общем все удобно. А значит быстро.

Перед укладкой блоков сметаем с них пыль, иначе прилипание нормального не будет.

Вертикальную блоки отделяю от будущей стяжки ЭППС 3 см и закрепляю их саморезами, чтобы он не всплыл при заливке раствора.

Как видно по фотографии работаю я и в темное время суток при свете фонаря.

Далее делаем каркас из арматуры 10 мм - две сверху, две снизу с отступом от края 3см. Вяжем длинную арматуру на рамки из 6 мм арматуры.

Рамка имеет такой вид:

Углы каркаса соединял так:

Очень важная деталь...

Сначала нужно разместить все элементы каркаса арматуры на месте и только потом вставлять рамки и только потом вязать.

По другому не получится. Если вы вставите нижний слой и привяжете к рамке, то верхний слой вставить уже не получится.

И ещё...

Сначала соберите каркас и только потом крепите опалубку, так намного легче.

Креплю опалубку. Щит крепится к бруску на 2 самореза. Один саморез через брусок в стену и один саморез между брусками через щит в стену.

Саморез к стене загоняется под углом.

Вставляем шпильки с резьбой. Сверлим отверстие 8 см. Накручиваем гайку и забиваем.

Заматываем верх шпилек скотчем, чтобы не залить их раствором. Иначе потом тяжело очищать резьбу от засохшего раствора.

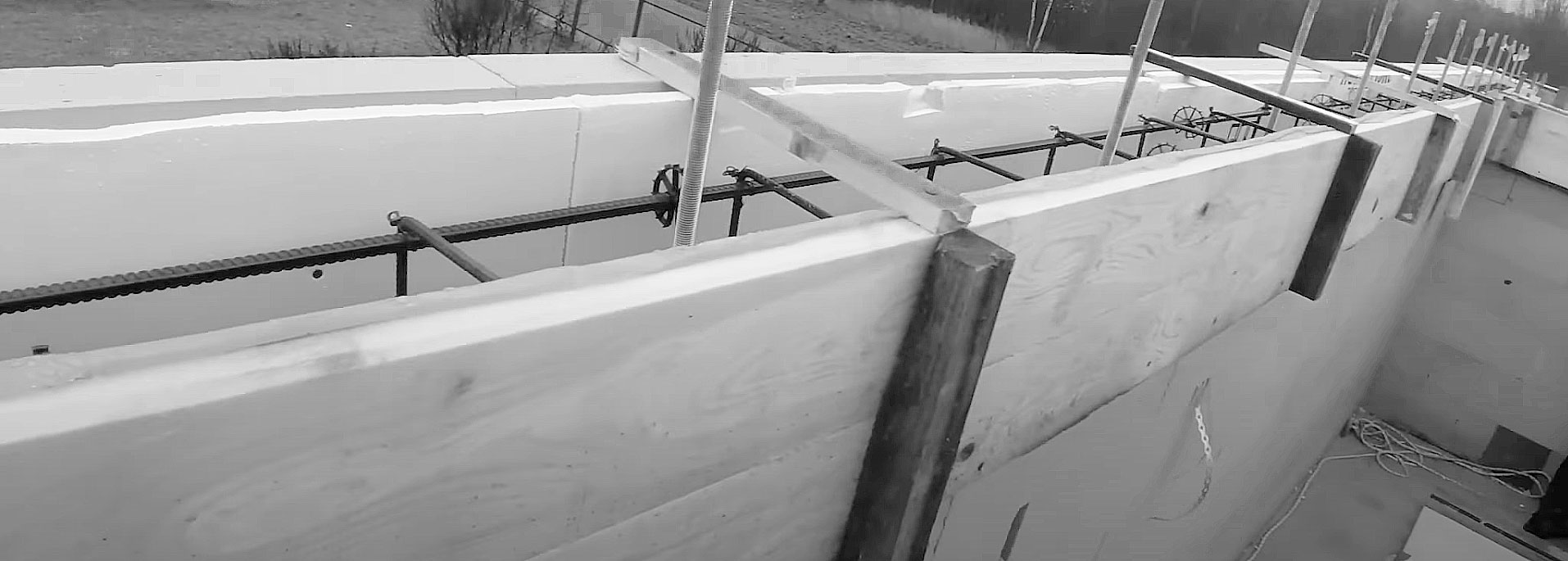

Итоговый пирог выглядит так (на примере угла).

Опалубка не требует распорок, потому что не высокая лента - 15 см.

С помощью такого самодельного крана будем поднимать ведра с раствором.

А в такой короб будет залит привозной раствор. И из него уже будет ведрами подаваться на верх.

Миксер опоздал на 1,5 часа, поэтому заливать пришлось в темноте.

Шесть человек и полтора куба раствора. Скорость заливки была близка к скорости бетононасоса. Специально заказал бетон для бетононасоса, он более жидкий и легче заполнять формы с минимум вибрации. Вибратором у нас служили просто палочки, которыми тыкали в раствор.

Стройка - это очень хороший повод собрать всех старых друзей в одном месте)
